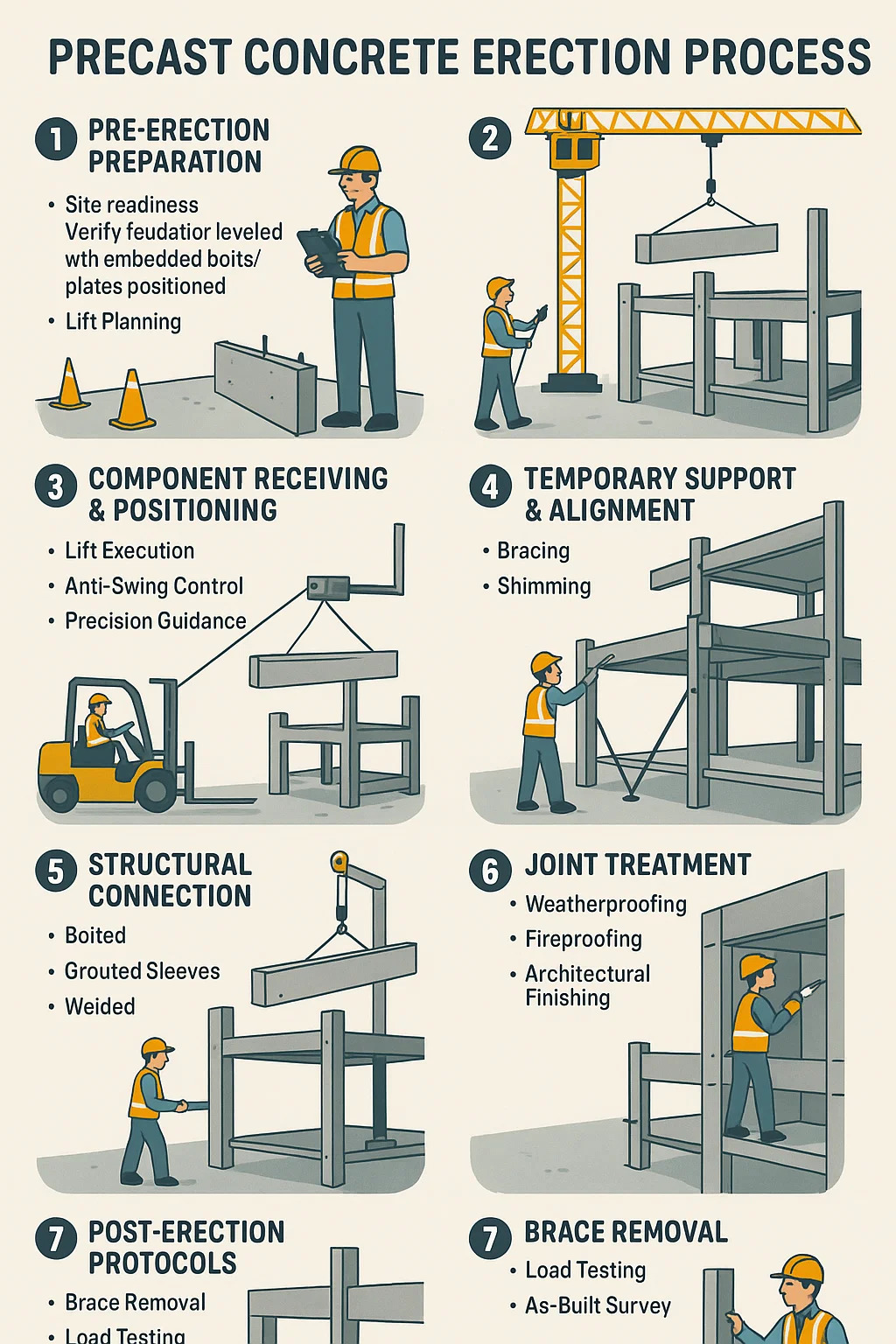

프리캐스트 콘크리트 설치 과정
1. 발기 전 준비
현장 준비: 내장된 볼트/플레이트가 올바르게 배치되어 기초가 수평을 이루고 있는지 확인합니다.
리프트 계획: 구성 요소 설치 순서(예: 기둥 → 보 → 슬래브)
안전 구역 설정: 크레인이 작동하는 바리케이드 구역; 신호원을 할당합니다.
2. 부품 수령 및 위치 지정
레이다운 스테이징: 지게차/트럭을 사용하여 설치 지점 근처에 장치를 배치합니다.
리깅 설정: 프리캐스트 요소에 주조된 리프팅 인서트에 슬링을 부착합니다.
크레인 선택: 무게/반경 요구 사항에 맞는 타워 또는 이동식 크레인을 배치합니다.
3. 들어올리기 및 기동
리프트 실행: 장치를 수직으로 들어 올려 장애물을 제거한 다음 제자리로 회전합니다.
스윙 방지 제어: 태그 라인을 사용하여 바람이 불거나 움직이는 동안 요소를 안정화합니다.
정밀 안내: 신호원은 라디오를 통해 크레인 운전자에게 지시합니다. 레이저는 정렬을 확인합니다.
4. 임시 지원 및 조정
버팀대: 벽/기둥을 수직으로 고정하기 위해 조정 가능한 강철 지지대를 설치합니다.
시밍: 설계 높이를 달성하기 위해 베어링에 강철 또는 폴리머 심을 삽입합니다.
공차 점검: 측량 장비를 사용하여 ±3mm 이내의 위치를 확인합니다.
5. 구조적 연결
| 연결 유형 | 방법 | 목적 |
|---|---|---|
| 볼트로 고정됨 | 강철판을 통해 고강도 볼트를 조입니다. | 즉각적인 부하 전달 |
| 그라우트 슬리브 | 철근 슬리브에 시멘트 그라우트 주입 | 단일체의 힘을 창조합니다 |
| 용접됨 | 내장된 플레이트 또는 철근 테일 용접 | 영구 내진성 |
| 기계식 커플러 | 스레드 철근 커넥터 | 신속한 열 간 조인 |
6. 관절치료
내후성: 패널 조인트에 지지봉 실리콘 실런트를 설치합니다.
방화: 화재 등급을 위해 바닥에서 벽까지의 간격에 미네랄 울을 포장합니다.
건축 마감: 색상이 일치하는 적용 마감: 노출된 조인트에 색상이 일치하는 그라우트 또는 모르타르를 적용합니다.
7. 발기 후 프로토콜
버팀대 제거: 연결이 완전한 강도를 얻은 후에만 임시 지지대를 분리하십시오.
하중 테스트: 구조적 무결성을 확인합니다(예: 빔에 테스트 하중 적용).
준공 조사: 시설 관리 기록의 최종 위치를 문서화합니다.
